Nota 010

Abr 5, 2020

Con esta fecha se registran los siguientes avances:

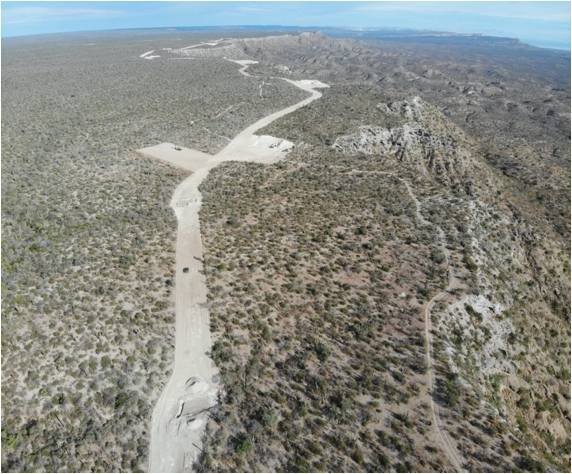

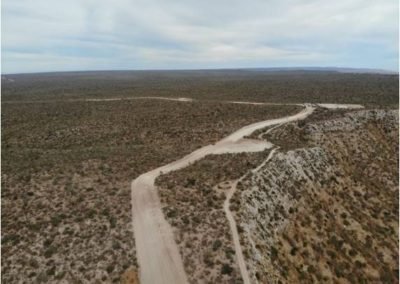

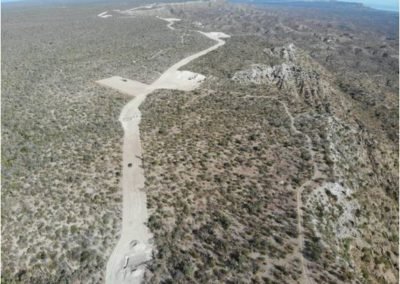

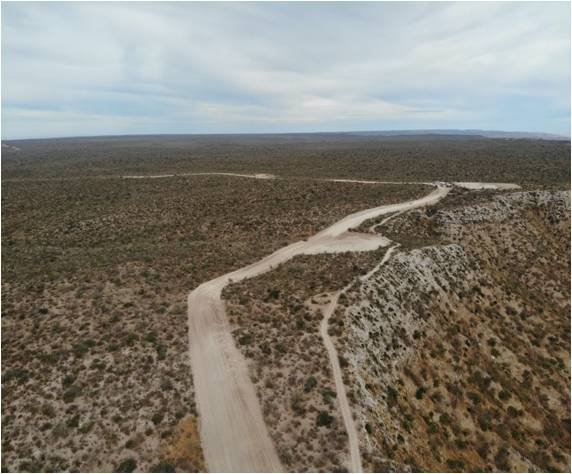

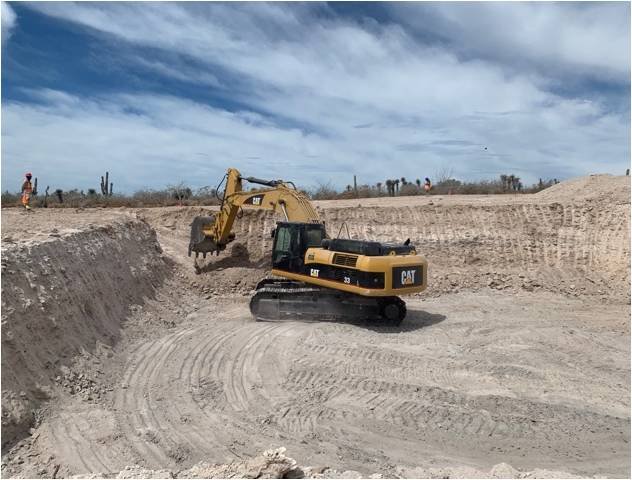

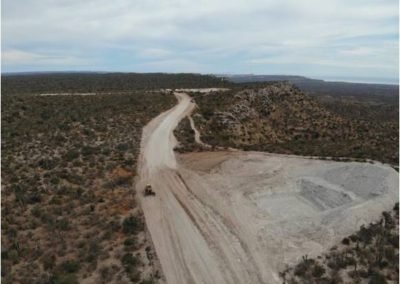

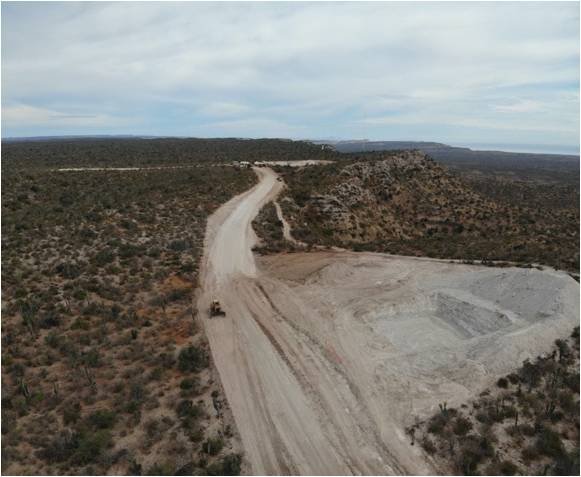

  • Terracerías en general: Se realizó desmonte y despalme de vialidades conectadas entre concretera y plataforma 10 así como entre plataforma 10 a 1, en zona norte solo se realizó desmonte de vialidad interna entre plataforma 15 a 20

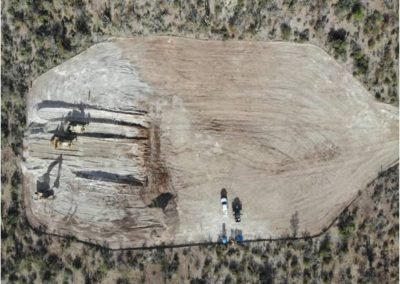

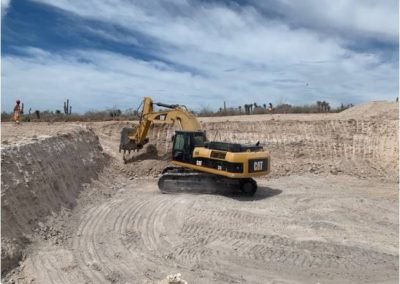

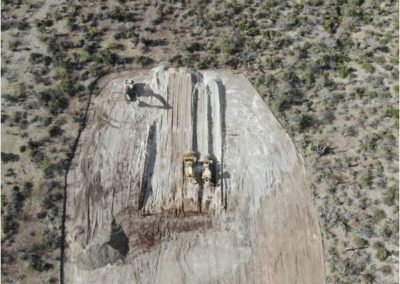

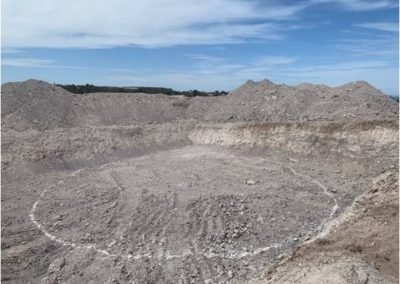

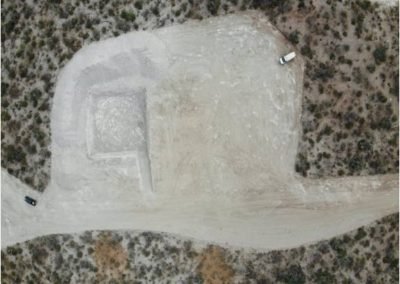

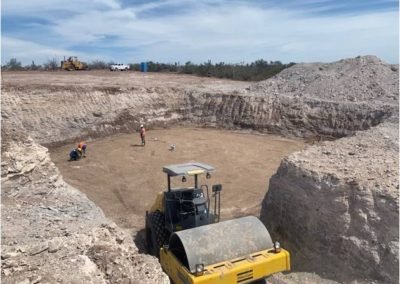

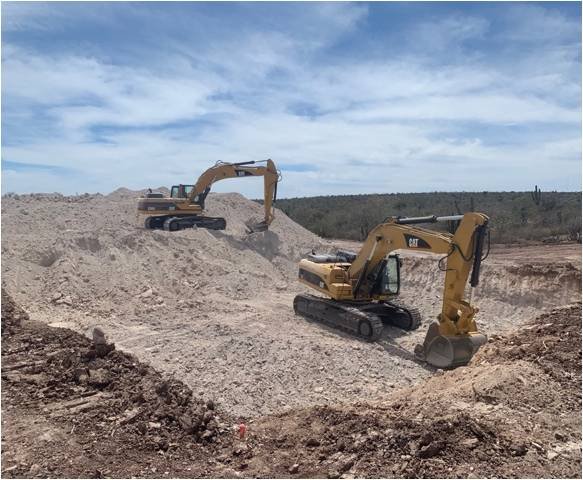

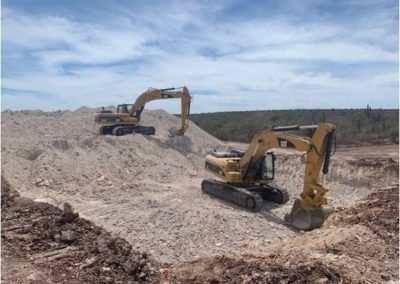

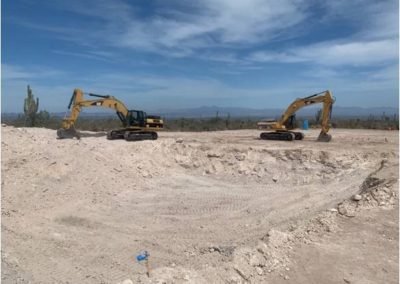

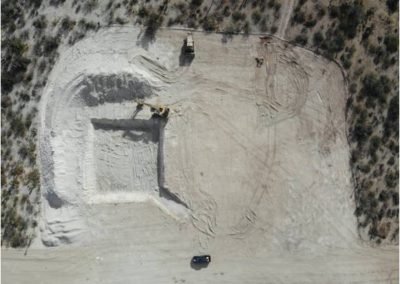

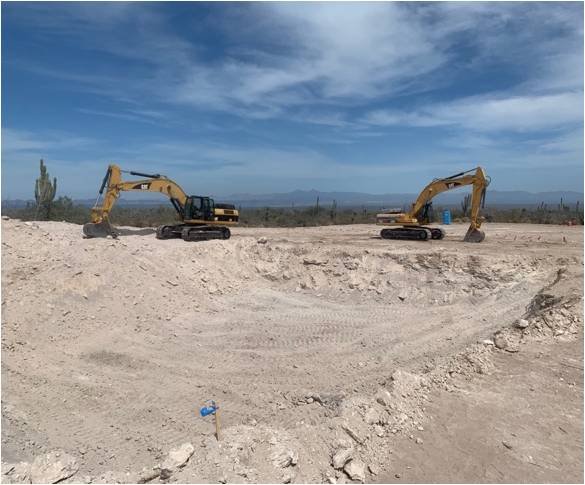

  • Plataforma de turbina 1: En proceso de excavación para cimentación.

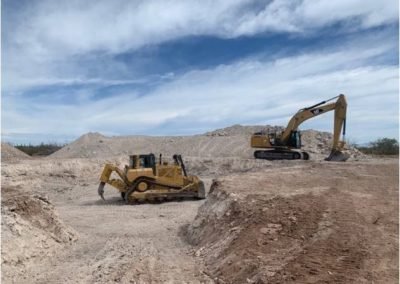

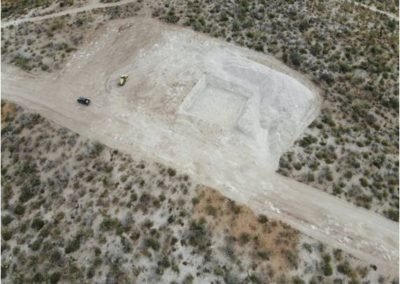

  • Plataforma de turbina 2: En proceso de excavación para cimentación.

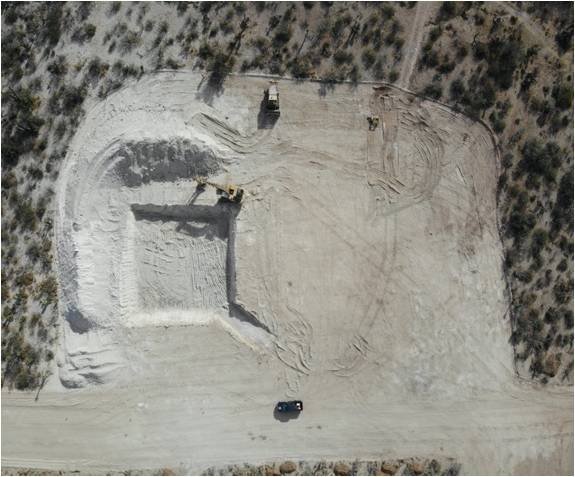

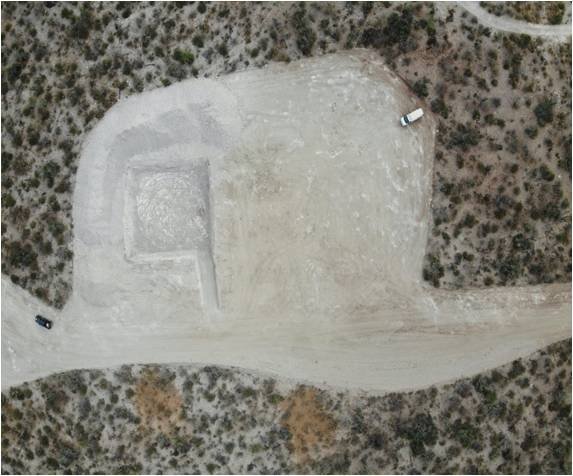

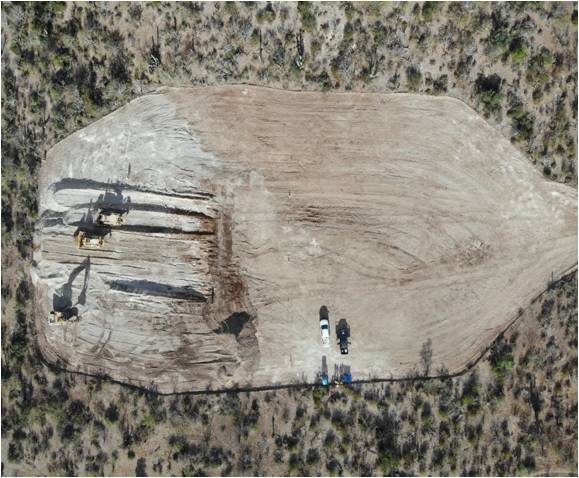

  • Plataforma de turbina 3: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

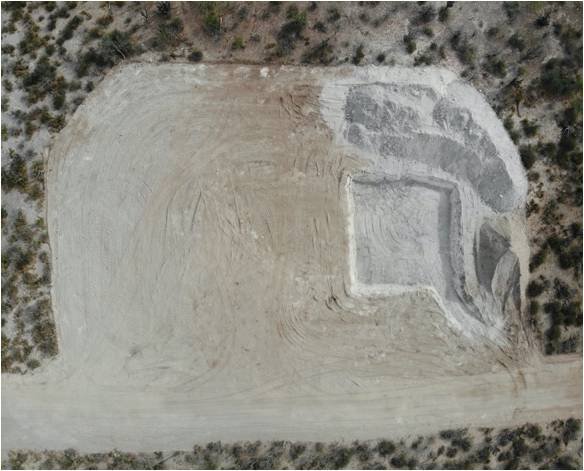

  • Plataforma de turbina 4: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

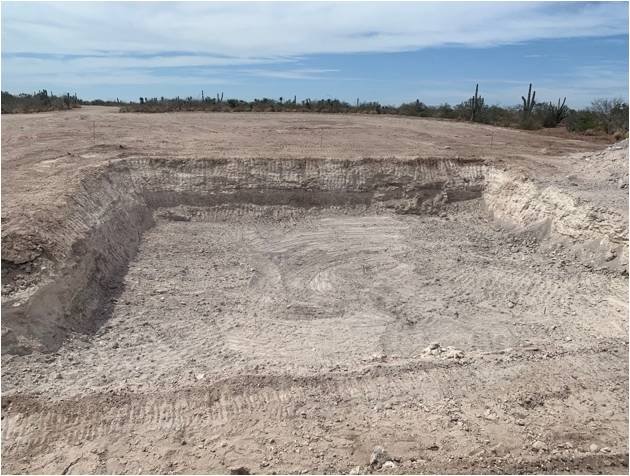

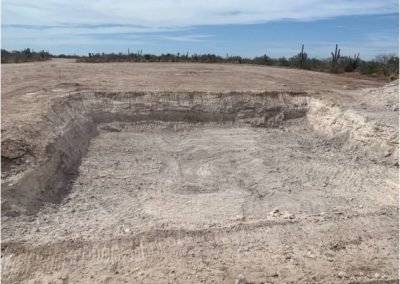

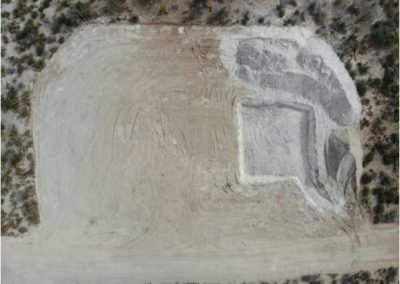

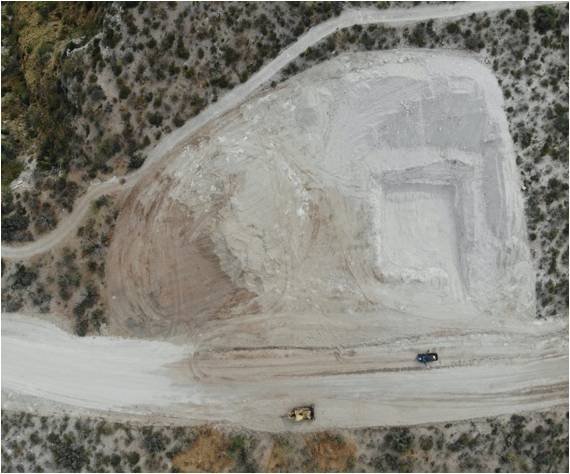

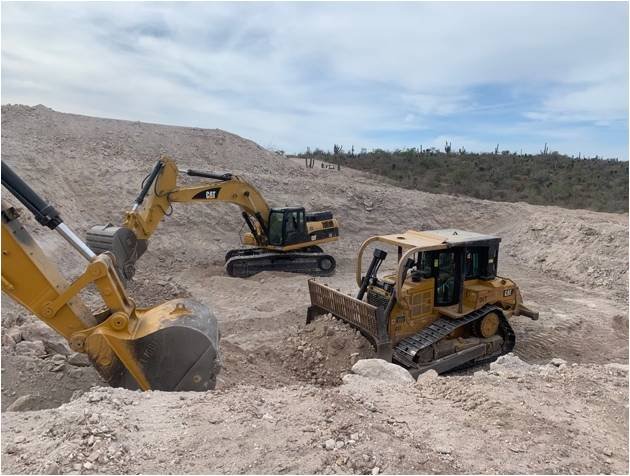

  • Plataforma de turbina 5: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

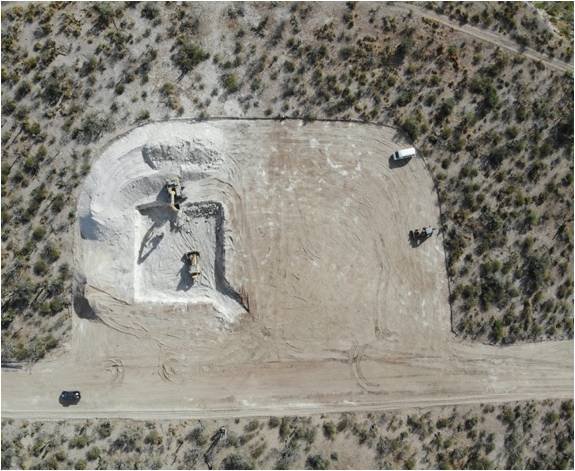

  • Plataforma de turbina 6: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

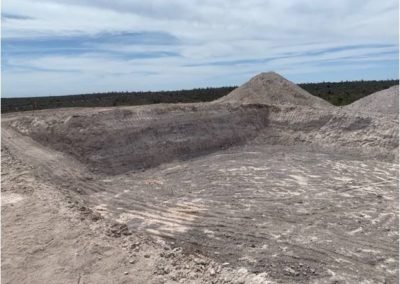

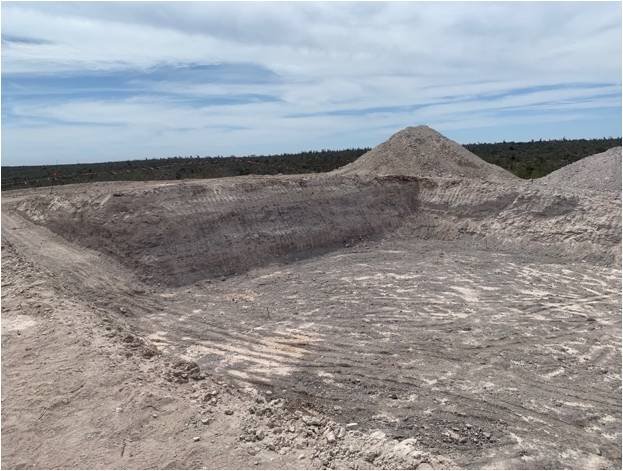

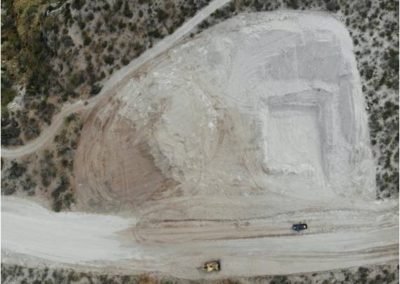

  • Plataforma de turbina 7: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

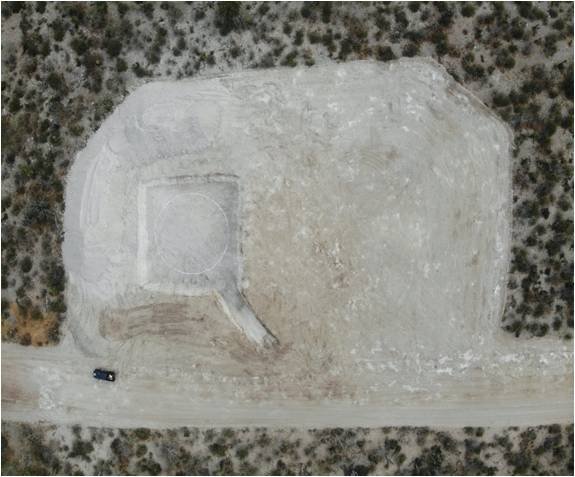

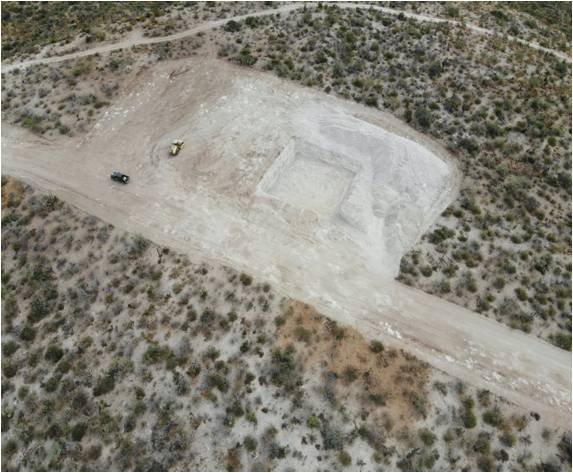

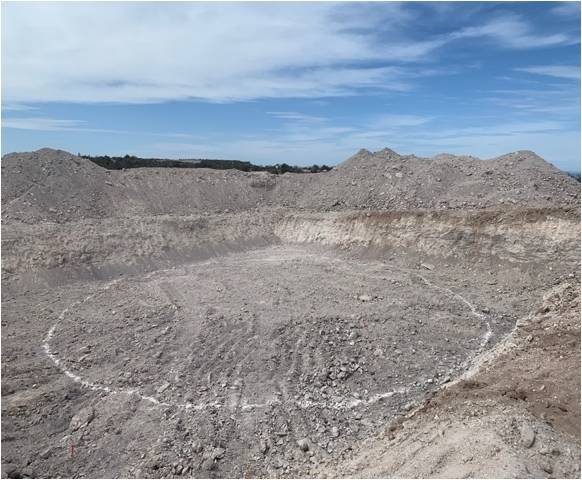

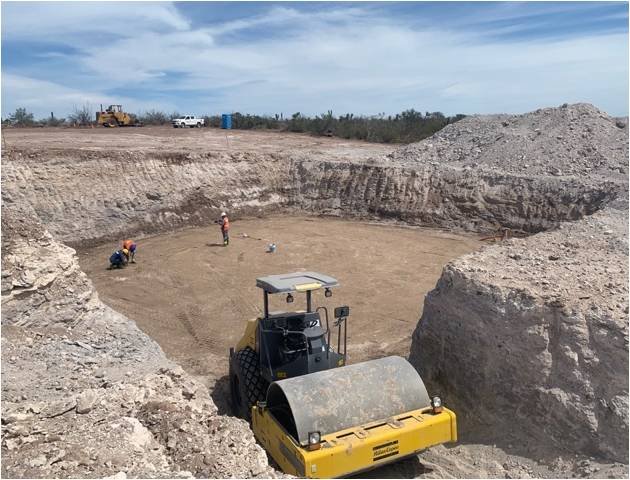

  • Plataforma de turbina 8: Se realizó excavación para cimentación, compactación lista para realizar las pruebas de carga.

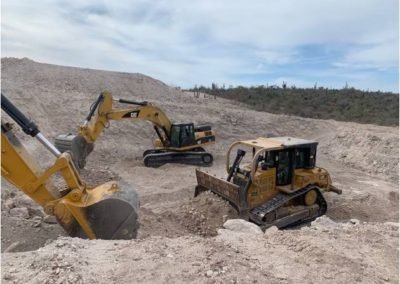

  • Plataforma de turbina 9: Se realizó excavación para cimentación, falta nivelación, compactación y trazo para continuar con las pruebas de terreno.

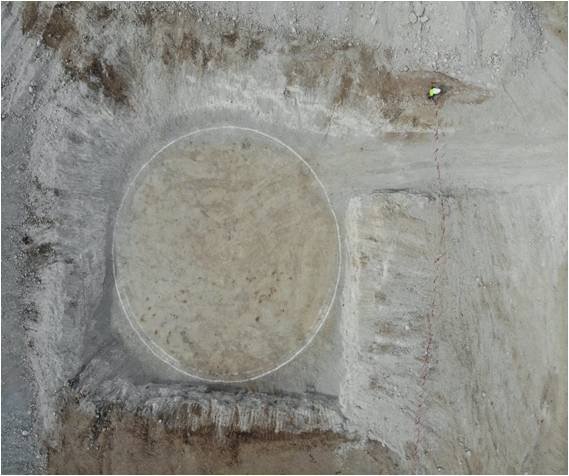

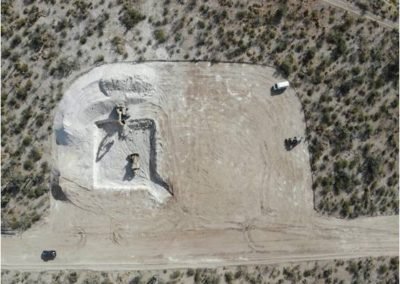

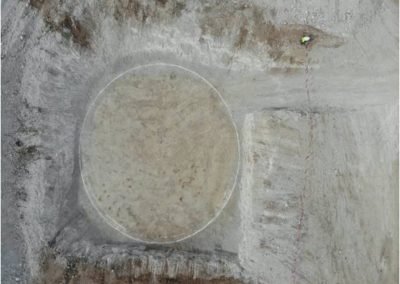

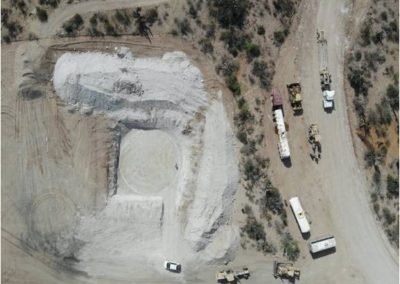

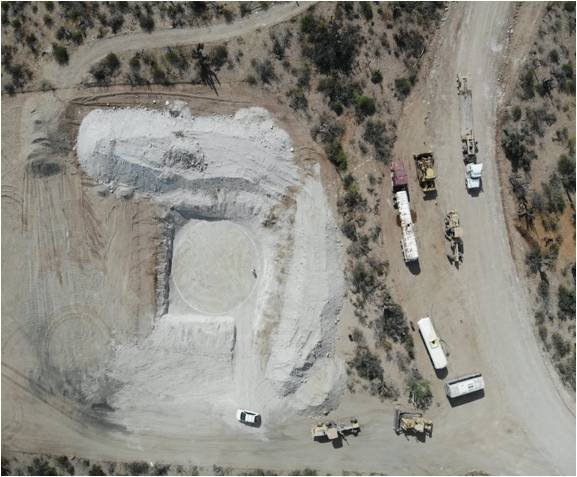

  • Plataforma de turbina 10: Se realizó excavación para cimentación, nivelación, compactación y pruebas de carga, lista para recibir plantilla.

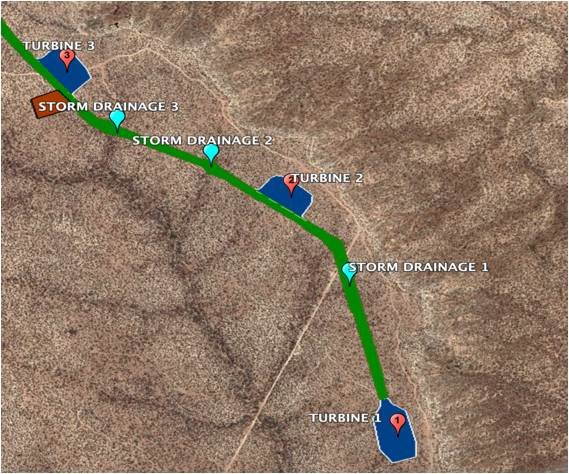

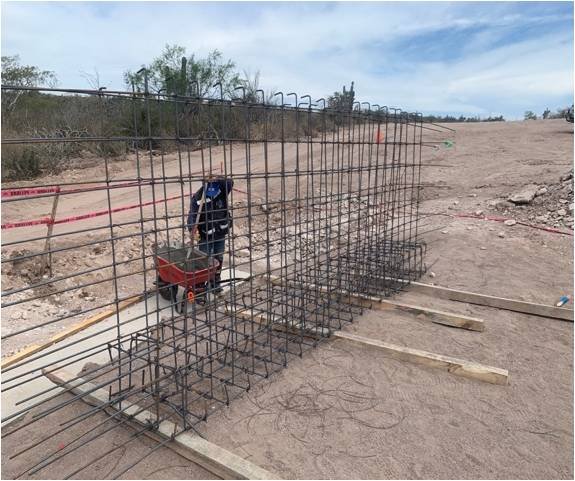

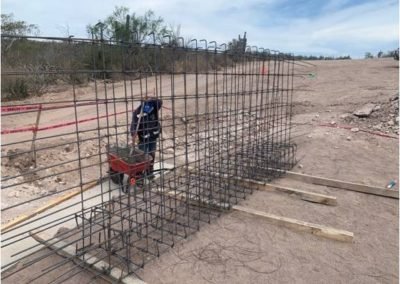

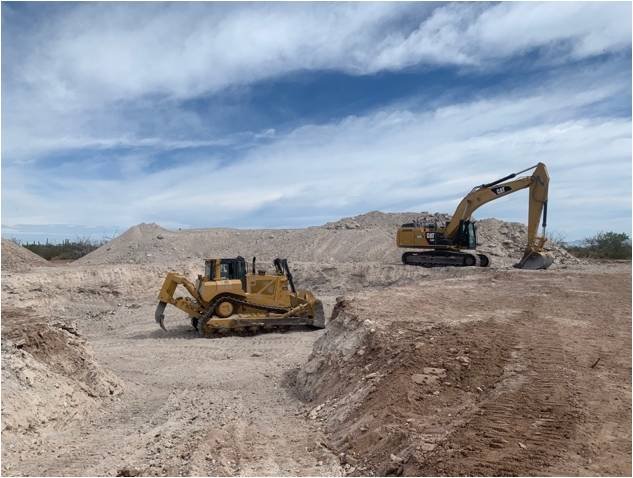

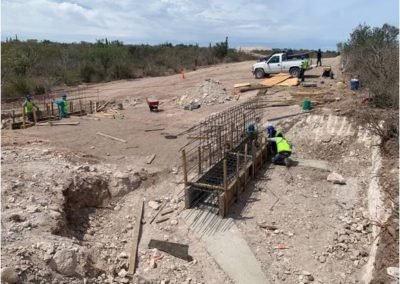

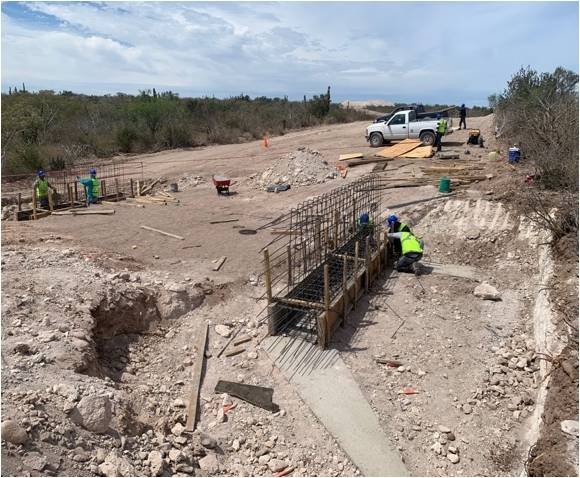

  • Drenajes pluviales: Se realiza excavación y preparación de zapatas entre plataforma de aerogenerador 1 y 3.
